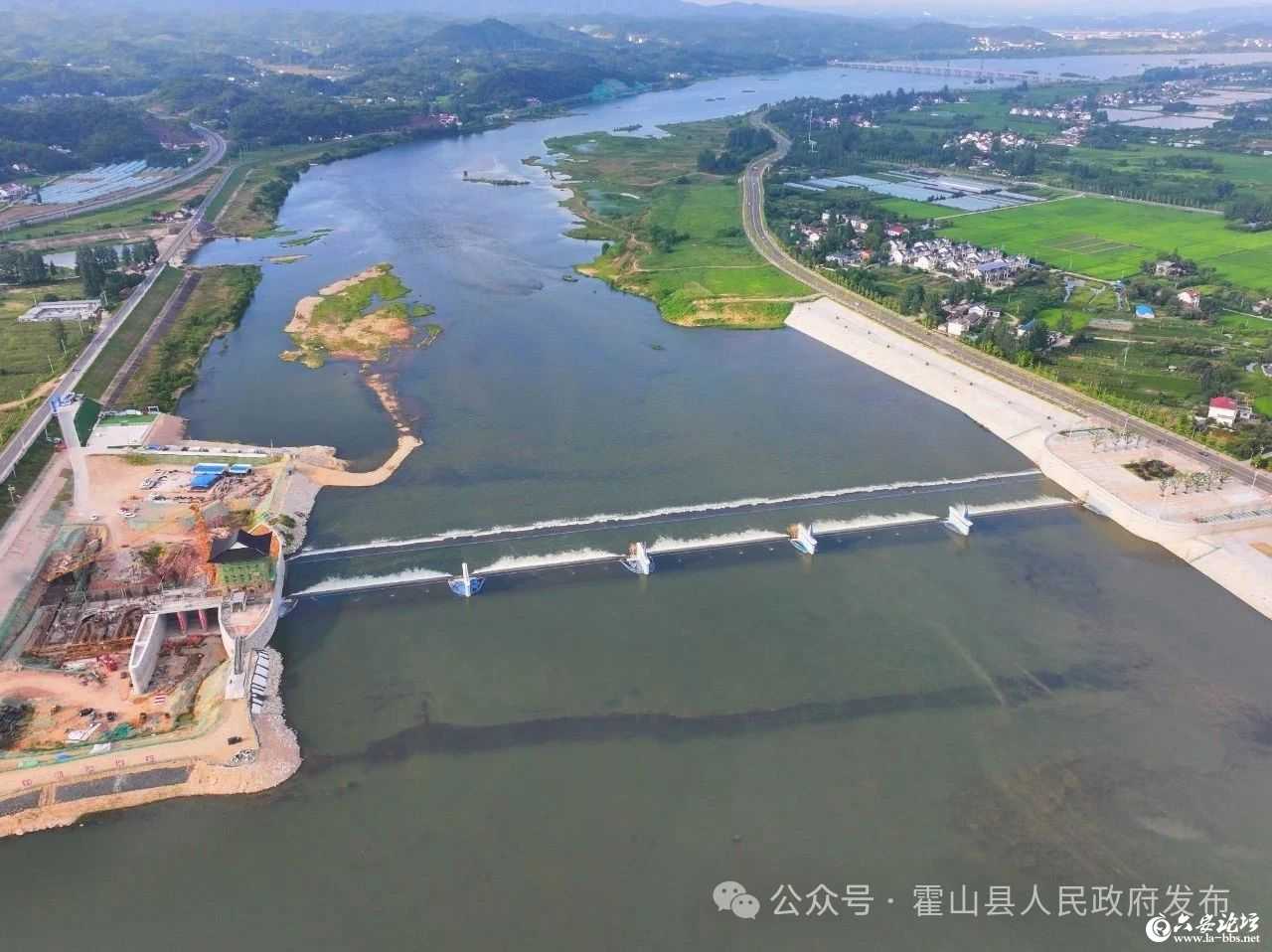

近日,在淠河防洪治理工程(霍山段)施工现场,建设者们战高温、赶进度,正在向既定建设目标全力冲刺,“施工图”正逐步变为“实景图”。 据了解,淠河防洪治理工程(霍山段)总投资3.2亿元,包括拦河坝、护坡项目,同步建设水电站工程。建成后防洪标准将由20年一遇提高到50年一遇,电站工程总装机6500kw,年发电量1703万度。 针对近期高温对施工的不利影响,项目建设单位采取积极措施,实行“早出工、晚收工、中间歇”的错峰施工模式,避开正午高温时段;施工现场设置临时遮阳棚,储备充足的防暑降温物品,保障一线人员安全;优先选择早、晚时段开展砼浇筑作业,通过覆盖、不间断洒水等养护措施,确保砼施工质量达标。 鉴于电站工程砼浇筑量大、预埋件多、各专业交叉作业频繁,县水务局深入工程现场协调参建各方,建立“日碰头、周调度”机制,聚焦难点精准施策,确保各环节高效衔接、每道工序符合规范要求,形成“问题不过夜、进度不滞后”的攻坚态势,推进项目如期完工。 目前,淠河防洪治理工程(霍山段)建设已完成总工程量的85%,其中橡胶坝主体工程已顺利完工,已进入电站工程冲刺攻坚的关键阶段。 作为重要的水利民生工程,淠河防洪治理工程(霍山段)建成后将显著提升区域防洪能力、改善沿岸生态环境、助力乡村振兴,实现防洪安全、生态改善、区域发展的多赢格局。 |
