关于合安高铁舒城东站站前广场及配套
设施工程初步设计的批复


舒城县交通局:


       你局报来的《关于要求批复合安高铁舒城东站站站前广场及配套设施工程初步设计的请示》(舒交〔2019〕41号)和初步设计文本及有关材料收悉。结合审查会专家组意见,经研究,现批复如下:


一、原则同意修改完善后的《合安高铁舒城东站站站前广场及配套设施工程初步设计》文件,并据此开展合安高铁舒城东站站站前广场及配套设施工程初步设计施工图设计。

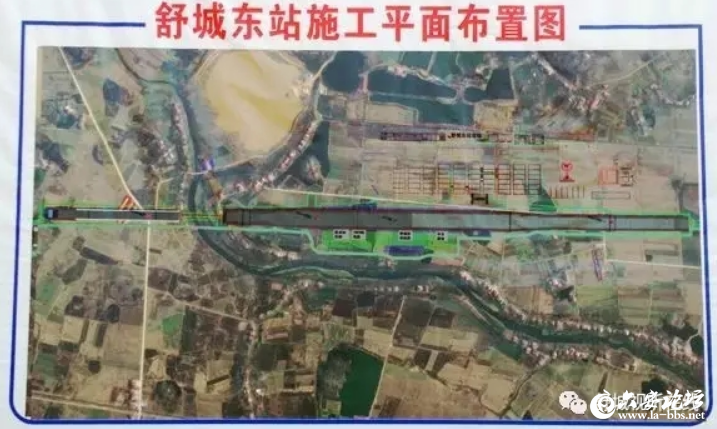

二、建设内容和规模:本工程位于舒城县千人桥镇鲍桥村,项目用地总面积约63229平方米,主要涉及内容为站前广场(含公交车及旅游大巴停车场7330平方米、出租车蓄车场5900平方米、人行广场29090平方米、风雨棚2573.8平方米、裙楼1893.72平方米)和高架落客平台5550.3平方米。


三、功能组成与布局:




1、站前广场:舒城站前广场工程以站房为中心,对称布置站前广场。广场范围内,南侧布置有公交及旅游大巴车场,大车停车位为53个,上下客区车位10个;中部为人行景观广场;北侧为出租车蓄车场,出租车蓄车位70个,上客区车位6个。广场上设有两个裙楼,裙楼A面积为1049.32平方米,建筑为三层,首层为商业及变电所,泵房等设备用房;裙楼B面积为844.4平方米,建筑为三层,首层为公共卫生间及交警,二层三层为办公用房及信息机房等。广场上设有两组风雨棚,保证旅客无风雨换乘,总面积约2573.8平方米。




2、高架落客平台:紧邻站房铁路旅客活动平台的为高架落客平台,方便车辆快速落客。高架落客平台全长166.2m,宽16.5m,与站房衔接。平台两侧采用现浇箱梁连接,上桥匝道桥全长312m(不含桥台),宽9m,横断面布置为0.5m防撞护栏+8m行车道+0.5m防撞护栏。


四、道路工程:原则同意采用的路基标准、横断面形式及组成参数。车行道路面采用 4cm 细粒式密级配沥青混凝土 AC-13C(SBS改性),中面层采用 6cm 中粒式密级配沥青混凝土 AC-20C(SBS 改性),下面层采用 8cm 粗粒式密级配沥青混凝土AC-25C,基层采用36cm 水泥稳定碎石,底基层采用低剂量水泥稳定碎石。


五、桥涵工程:匝道桥桥梁设计基准期为100年,环境类别为Ⅰ类,桥梁结构设计安全等级为一级,匝道桥宽度为9m,落客平台桥宽度为16.5m,桥面横坡2%单向坡,抗震烈度为7度,桥梁防撞护栏四(SB)级。


六、建筑工程:1、裙楼共分两栋楼,分别为裙楼A和裙楼B。裙楼A建筑面积为1049.32 m2,裙楼B建筑面积为844.4 m2,裙楼A和B的结构高度均为14.9m,裙楼主体结构采用钢筋混凝土框架结构和钢筋混凝土屋面。2、风雨棚,站前广场的左右两侧分别设置了风雨棚,风雨棚总覆盖面积为2573.8 m2,采用钢筋混凝土框架结构,基本柱距7.6m。


七、投资概算:项目概算总投资12783.51万元,建设资金由建设单位按有关规定筹集。


       接文后,请根据现行的法律法规要求,完善相关手续后尽快开工建设。在项目实施过程中,要健全项目管理组织和财务管理制度,加强项目质量和安全管理,控制工程造价,及时报送投资统计表,并将工程建设进度及实施过程中出现的问题及时告知我委。

六安论坛
发表于 2019-4-15 11:12 | 显示全部楼层
重磅
六安论坛
回复 鲜花 臭蛋

使用道具 举报

发表于 2019-4-15 11:14 | 显示全部楼层
又是大建设?
六安论坛
回复 鲜花 臭蛋

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

侵权举报:本页面所涉内容为用户发表并上传,相应的法律责任由用户自行承担;本网站仅提供存储服务;如存在侵权问题,请权利人与本网站联系删除!举报微信号:点击查看
